Baustellenübersicht Anfang Oktober 2015

DSC09992

Nun haben wir Oktober und das Jahr geht langsam auf die Zielgerade und seinem Ende entgegen. Kein Grund für die Bauleute zwischen Rummelsburg und Ostbahnhof den Hammer fallen zu lassen. Im Gegenteil, vor der Frostperiode wird es noch mal richtig spannend.

Fangen wir wie zuletzt immer direkt in Rummelsburg an. Hier schreiten die zwischen den Fernbahngleisen stattfindenden Sanierungsarbeiten der Viaduktbügen sichtbar voran. Erste Bewehrung- und Betonarbeiten zum Herstellen der lastverteilenden Betonplatte werden ausgeführt. Es sieht mir fast so aus, als würde man den benötigten Beton direkt hier oben mischen. Eine sehr große Menge Kies wurde letzte Woche angeliefert. Man kann hier nicht einfach mit der Betonpumpe über den Oberleitungen der Fernbahn hantieren. Und das Betonieren mit dem Betontrichter per Kran würde zu lange dauern.

Weiter geht es an die Karlshorster Straße. Hier gab es nach Eröffnung der Brücken keine weiteren Veränderungen mehr. Der Verkehr rollt wieder wie gewohnt und für die die es noch immer nicht glauben wollen: die Tram 21 fährt auch wieder. Unten im Bild als Fahrschule wahrscheinlich mit einem der nach Berlin herbeigeeilten Kollegen.

Die Bogenbrücke der S3 ist nun komplett von ihren Gerüsten befreit und auf ihre Lager abgesenkt worden. Im Umfeld der Brücke haben sogleich umfangreiche Erdarbeiten begonnen. So wurde östlich der Kynaststraßenbrücke der Aushub der A100-Vorleistung von der künftigen Trasse der beiden Gleise die von und nach Lichtenberg führen entfernt. Hier dürften dann in den nächsten Monaten die Arbeiten zur Herstellung der neuen Gleise beginnen.

Vom Bahnhof Ostkreuz direkt gibt es folgendes zu berichten: die Herstellung des Bahnsteigbelags auf dem oberen Regionalbahnsteig geht sehr schnell voran. Etwa die Hälfte der Fläche ist nun gepflastert und teilweise auch schon verfugt. Ich schätze bis Ende Oktober wird man bis auf Restarbeiten mit dem Pflastern fertig sein. Der Eröffnung des Bahnsteigs als erster Regionalbahnsteig am Ostkreuz im Dezember steht also nichts mehr im Wege. Drüben am Ringbahnsteig der S-Bahn wurde nun die erste Treppe zum neuen Bahnsteig E betoniert und teilweise bereits ausgeschalt. Die östliche Treppe wird noch weiter verschalt und mit Stahl bewehrt bevor auch sie betoniert werden kann. Deutlich zu erkennen ist jetzt, dass es vom Bahnsteig E künftig auch eine Rolltreppe hoch zum oberen Regionalbahnsteig geben wird.

Ein Stück weiter, an der Brücke der Verbindungskurve der S9 steht das Hilfsgrüst zur Herstellung der Betonplatte auf der Brücke nun kurz vor dem Markgrafendamm. Für die stadteinwärtige Brücke sind nun alle Brückenelemente vor Ort und werden zur Zeit zusammengeschweisst.

Ein Sprung zur Modersohnbrücke. Von hier ist zu erkennen, dass die Rampe zur Verbindungskurve nun zur Hälfte verfüllt ist. Südlich der Rampe, am provisorischen Baugleis lagern bereits die vorgefertigten Gleisjoche die demnächst als neues mittleres Fernbahngleis eingebaut werden.

Nun zum Bahnhof Warschauer Straße. Hier laufen seit einigen Wochen die Bewehrungsarbeiten zur Herstellung der über den Bahnsteigen liegenden Grundplatte, auf der dann das neue Eingangsgebäude errichtet wird. So wie es aussieht wird der mittlere Bereich komplett in einem Stück betoniert. Unten wurden die Tiefbauarbeiten zum Anschluss des Bahnsteigs an Ver- und Entsorgungsmedien abgeschlossen, so das hier nun auch die Arbeiten zur Errichtung der Bahnsteigkanten weiter gehen kann.

Westlich der Warschauer Brücke gehen die Arbeiten an der neuen Stützwand ebenfalls zügig voran. Der erste Block wurde nun fertig betoniert, weitere werden wohl diese Woche folgen.

Nun, da gab’s ja wieder eine Menge zu schreiben…deshalb geht es jetzt gleich zu den Bildern.

DSC09975

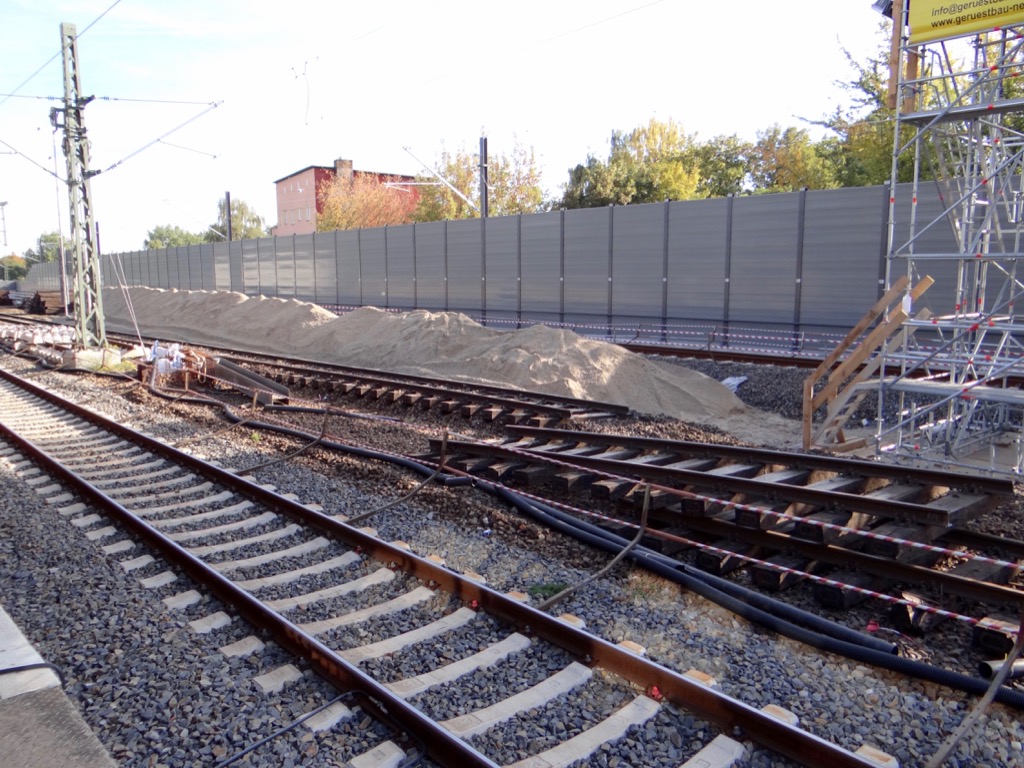

In Rummelsburg wurde jede Menge Kies angeliefert

DSC09976

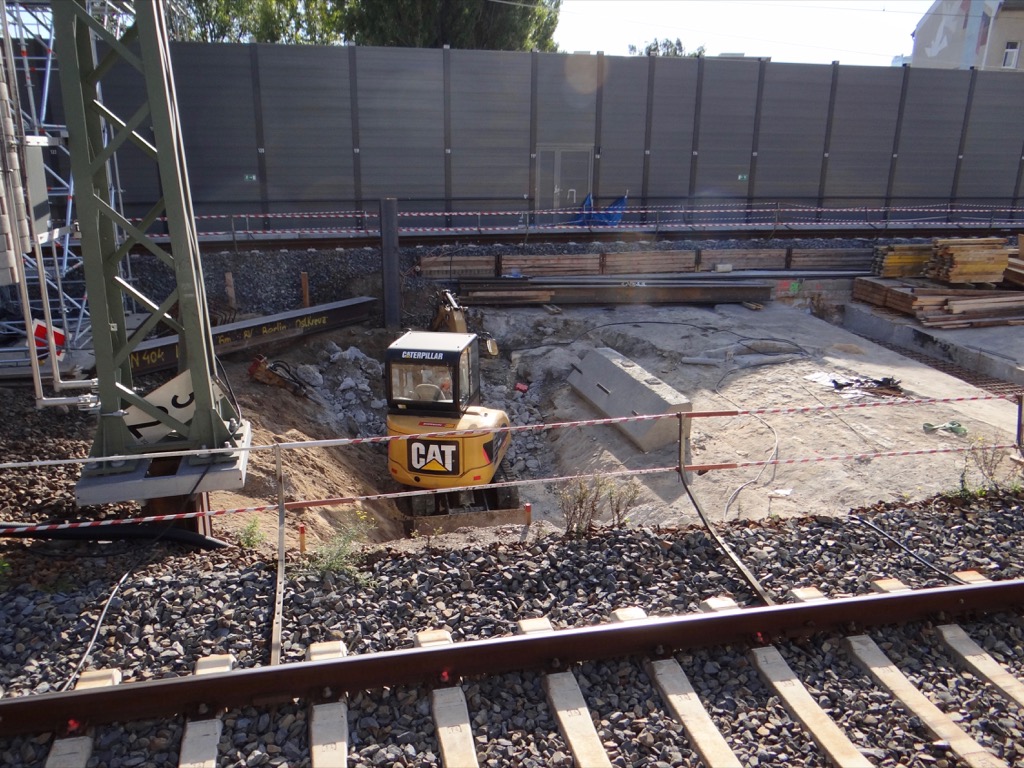

Der Übergang vom Viadukt zum normalen Bahndamm

DSC09978

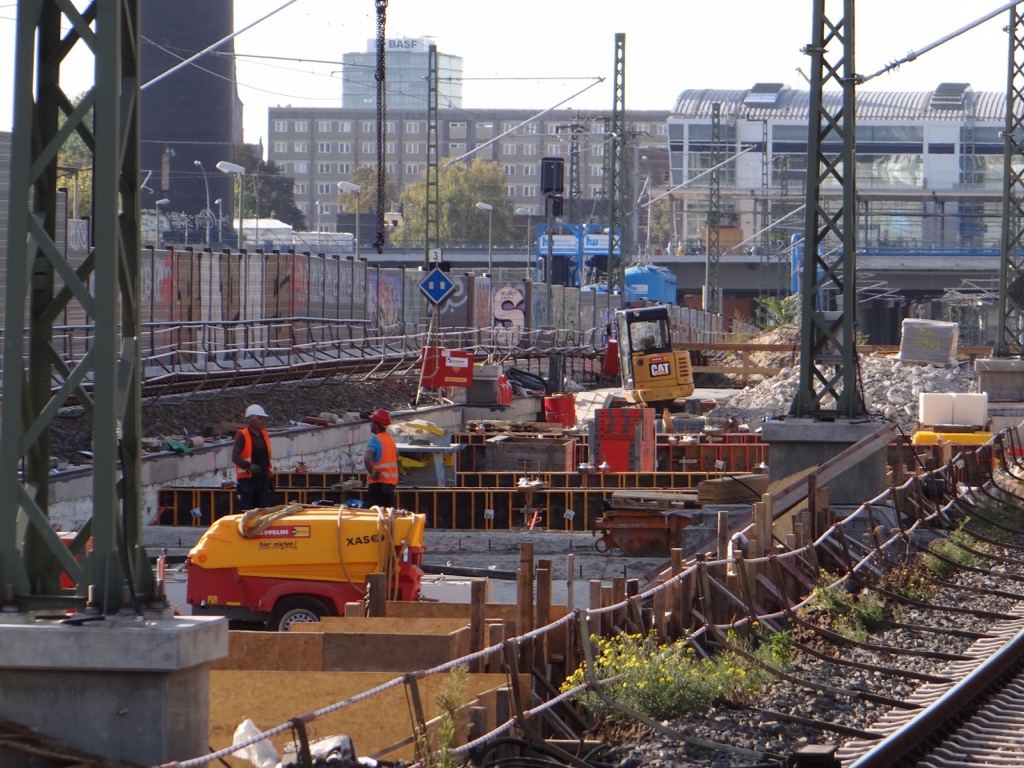

Zwischen den Bögen werden Verschalungen aufgebaut

DSC09984
BVG Fahrschule unter den Brücken in der Karlshorster Straße

DSC09985

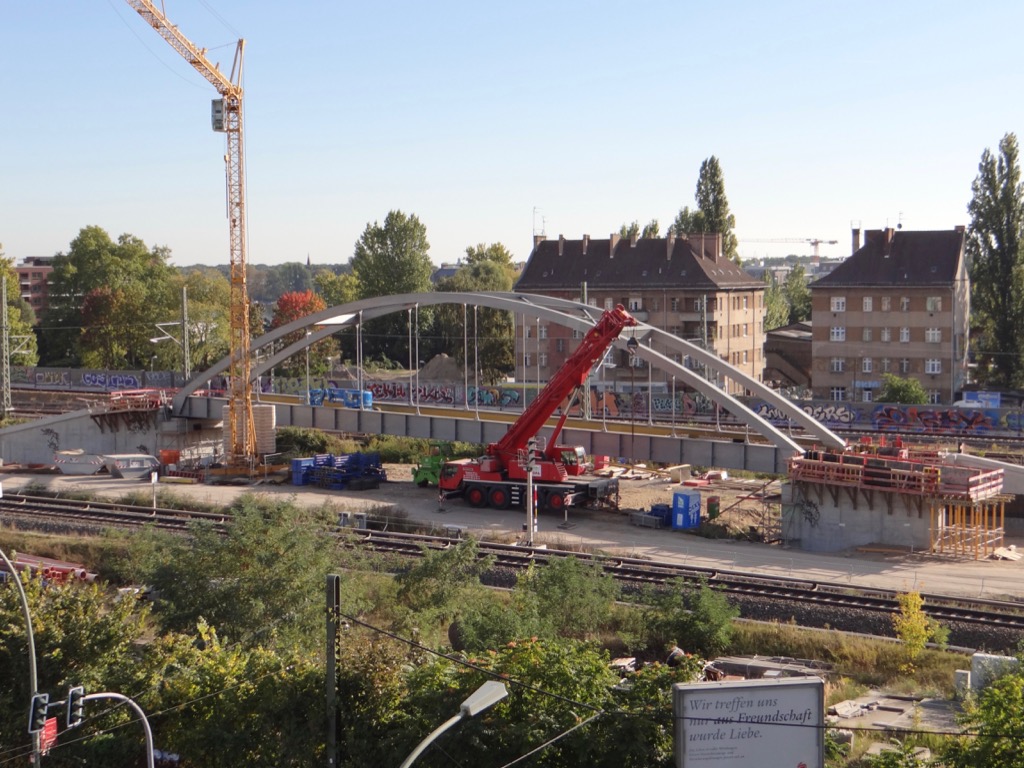

Die Bogenbrücke der S3, komplett gerüstfrei…

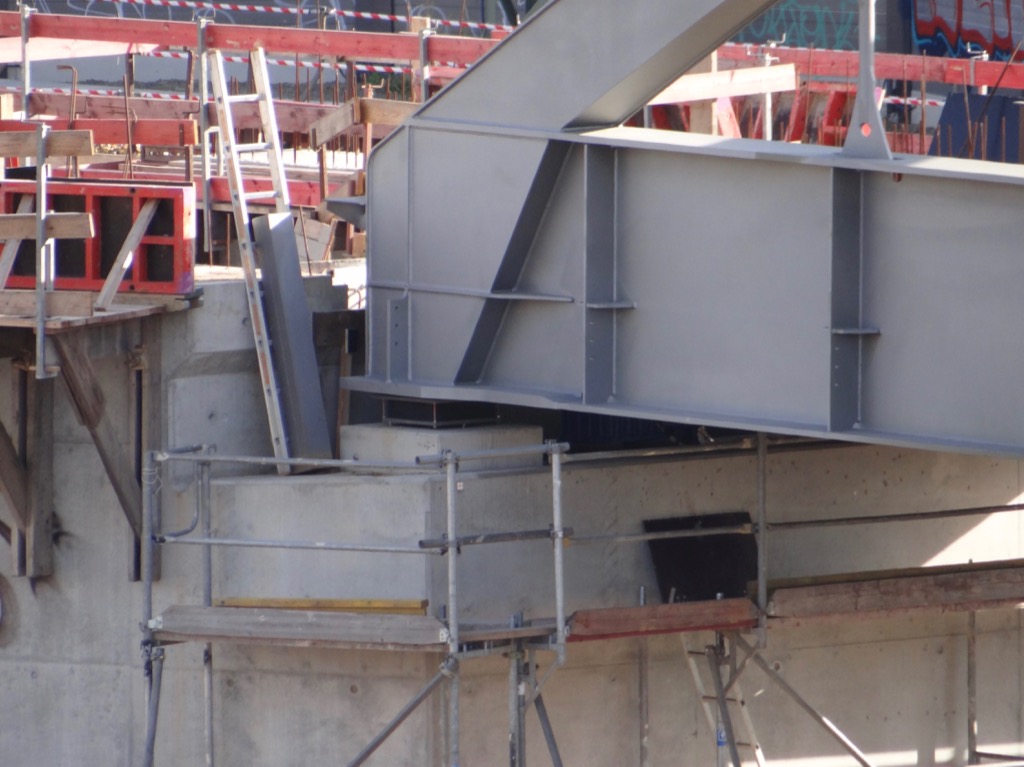

DSC09986

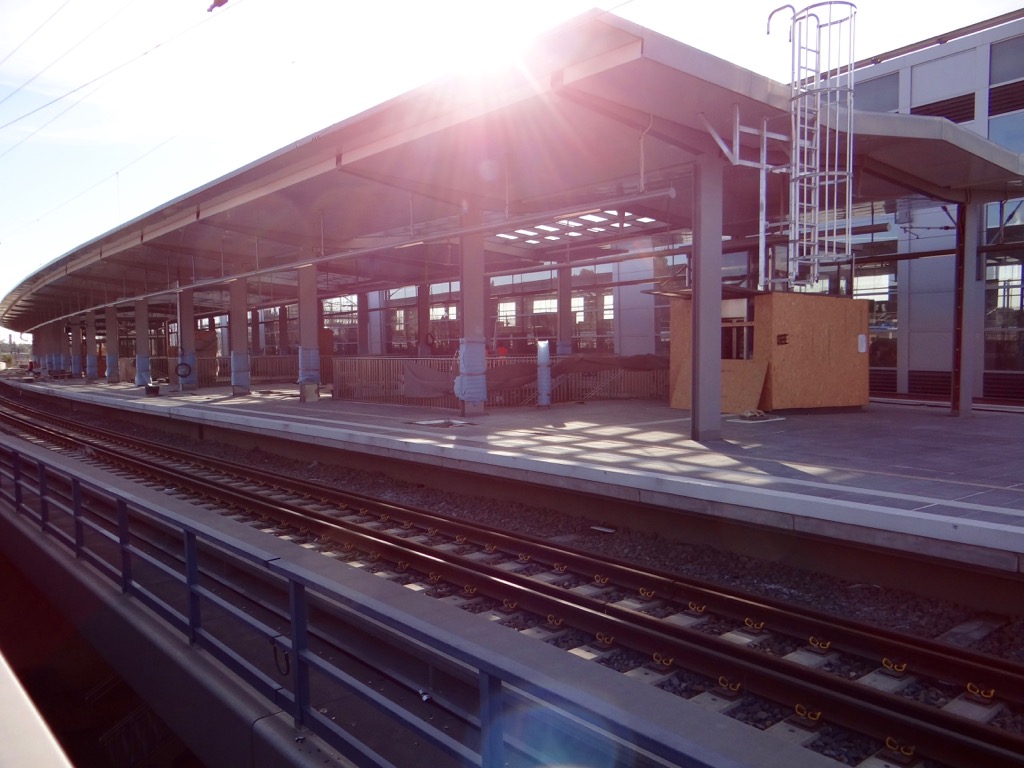

…und in Endlage auf ihren Lagern

DSC09988

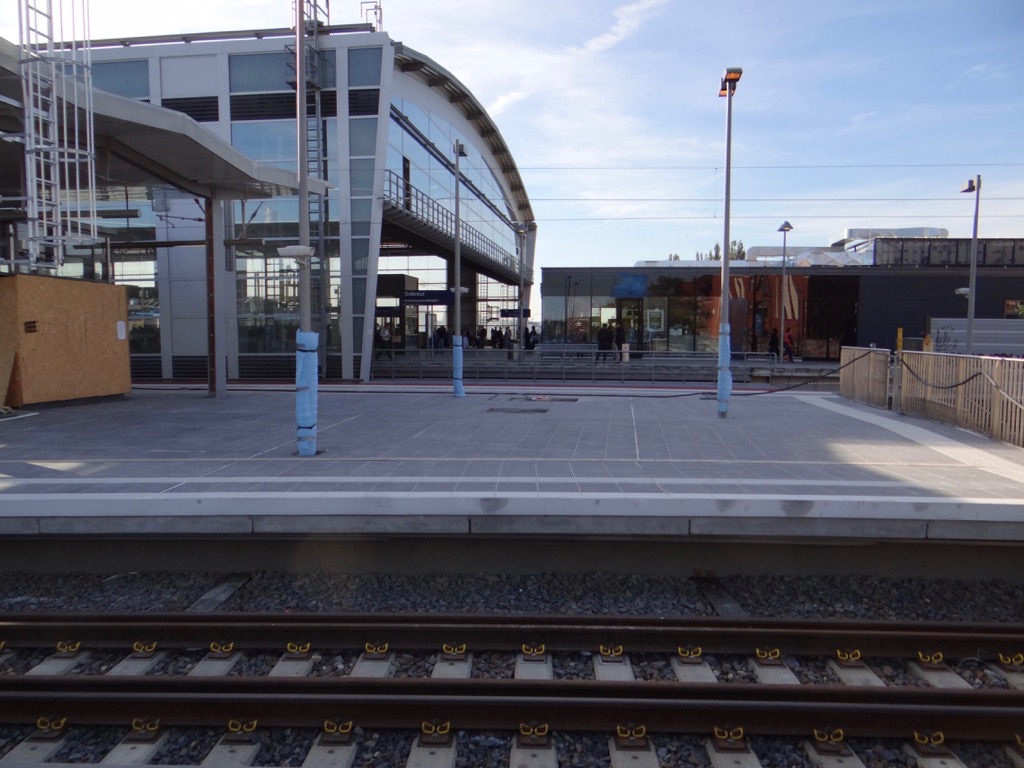

der obere Regionalbahnsteig ist bereits zur Hälfte gepflastert

DSC09989
Am nördlichen Ende ist die Fläche bereits verfugt

DSC09990

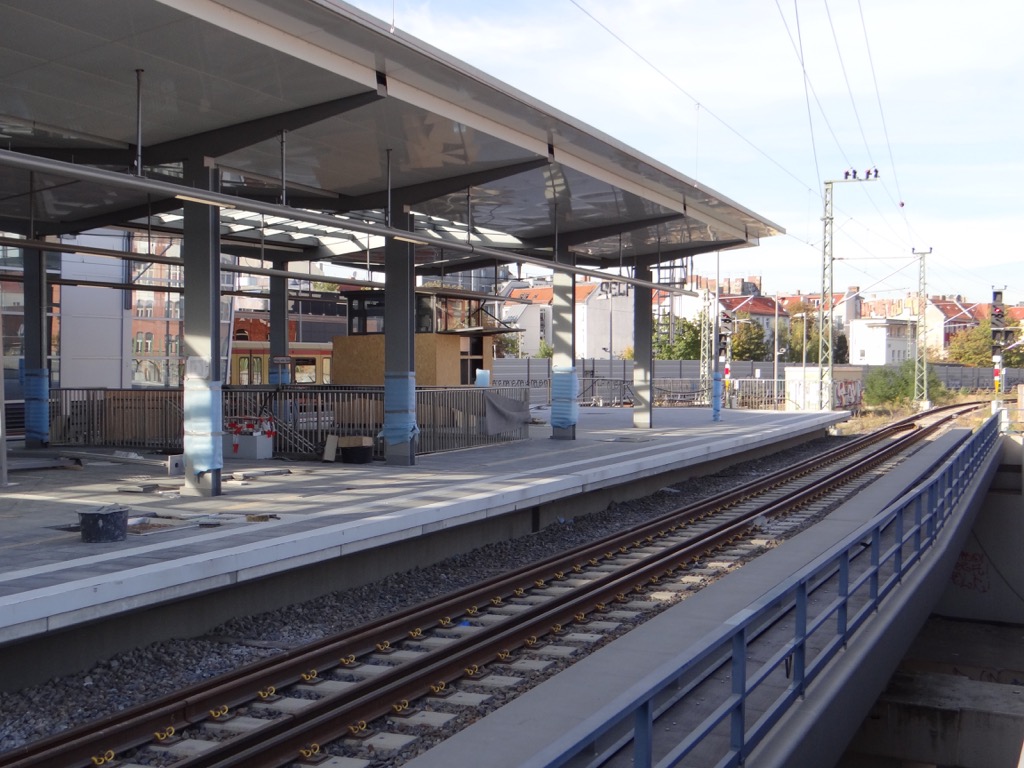

Ab Mitte Dezember halten hier dann die ersten drei Regionalbahnlinien

DSC09993

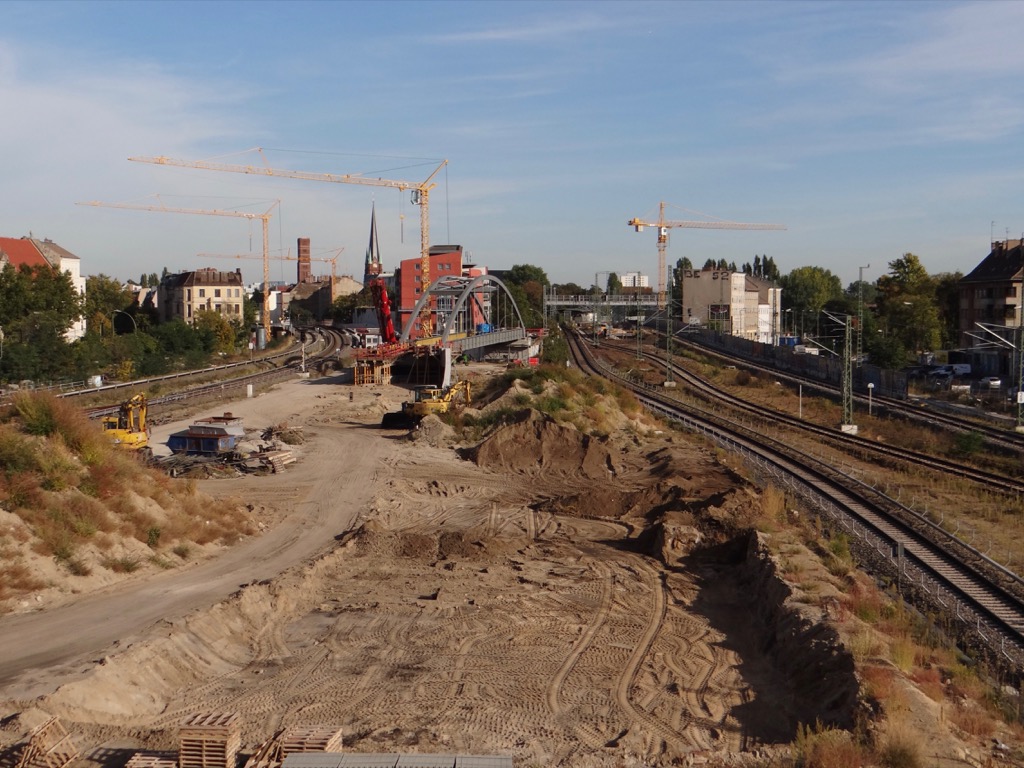

Erste Erdarbeiten auf der künftigen Trasse der S-Bahngleise von und nach Lichtenberg

DSC09994

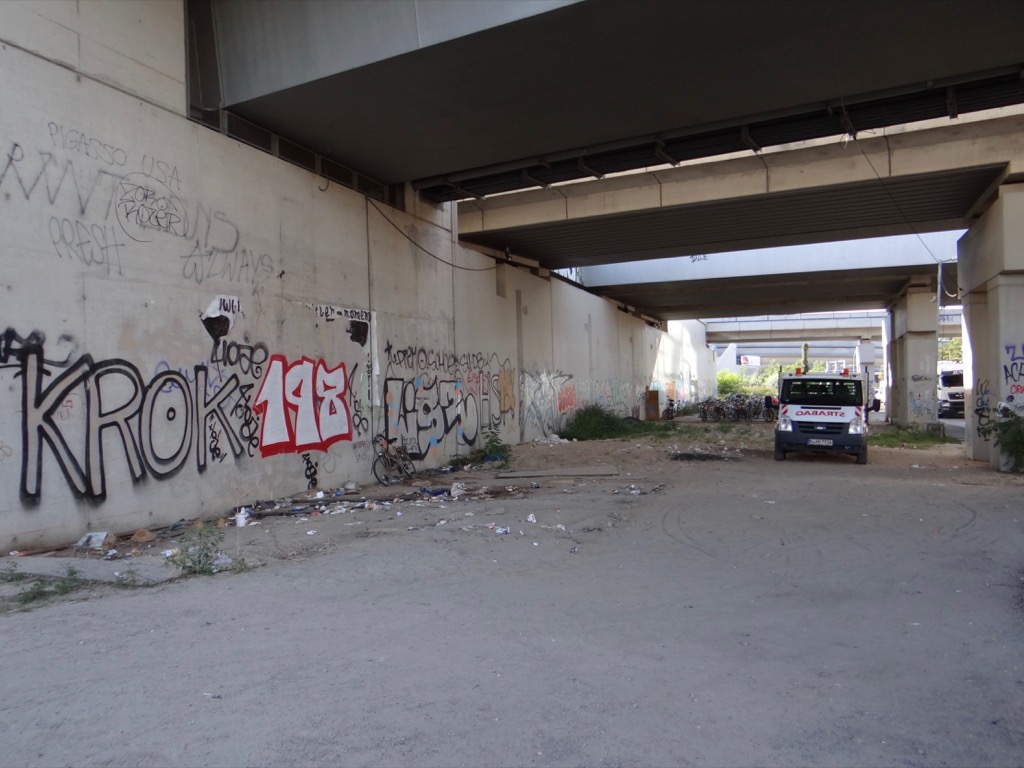

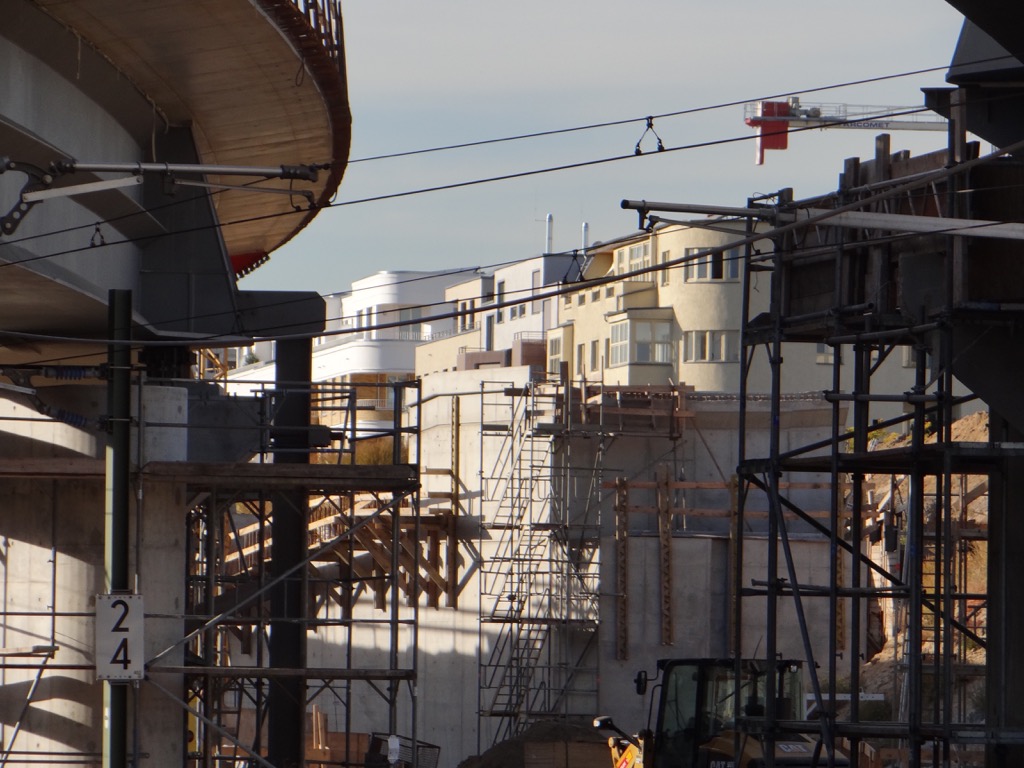

Heute am 5.10. beginnen offiziell die Arbeiten zur Sanierung der Hauptstraße

DSC09996
Das westliche Widerlager der stadteinwärtigen Verbindungskurve

DSC09999
Unter den Brücken. Die Betonplatte auf der stadtauswärtigen Brücke ist über den Fernbahngleisen bereits hergestellt

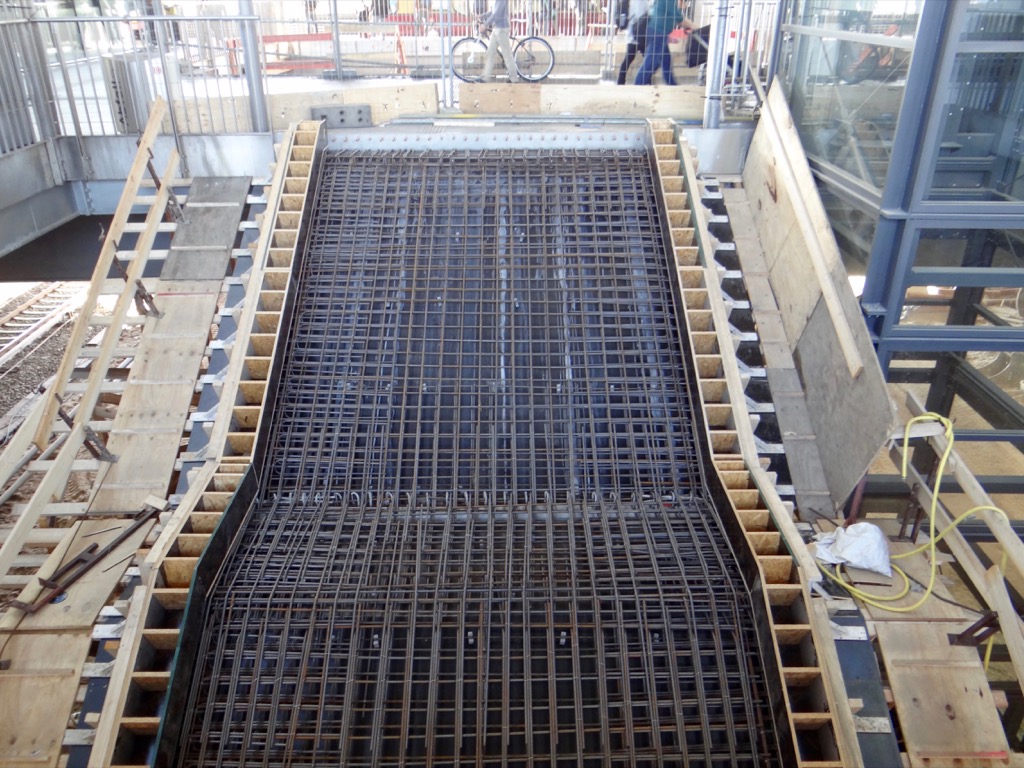

DSC00003

Östliche Brücke vom Bahnsteig E zum Ringbahnsteig der S-Bahn

DSC00004
Im Rohbau bereits fertig, die westliche Brücke

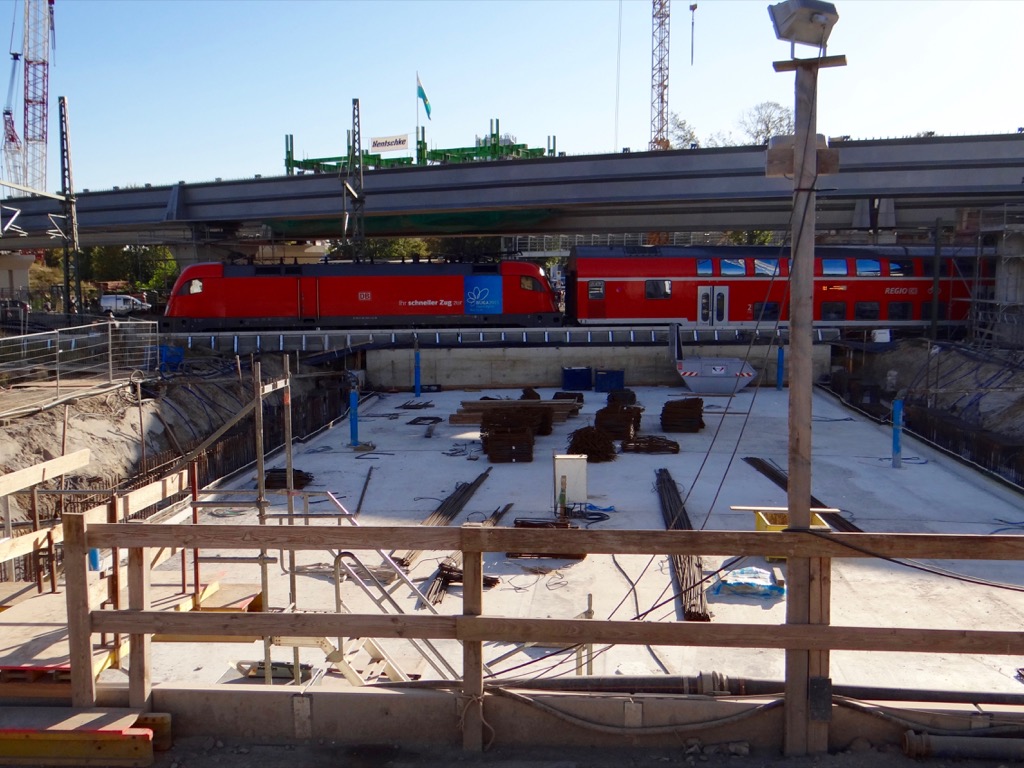

DSC00007
Abschlussarbeiten am Deckel der A100-Vorleistung

DSC00009

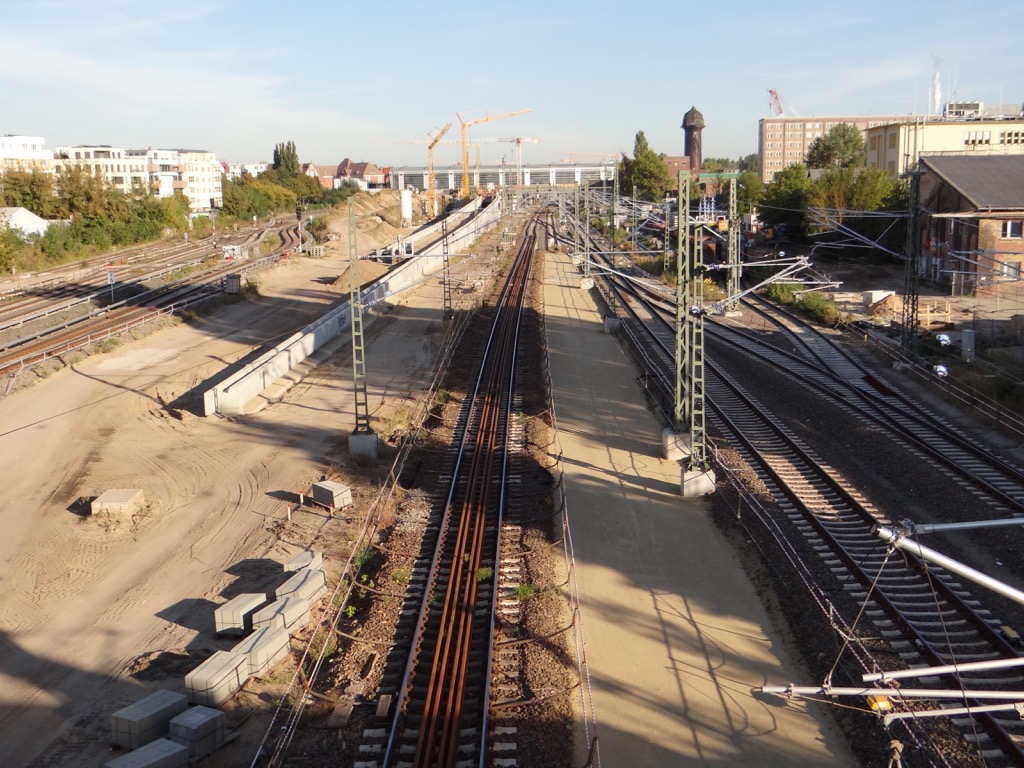

Die Rampe zur Verbindungskurve ist zur Hälfte verfüllt

DSC00010

Das fertige Gleisplanum für das mittlere Fernbahngleis

DSC00011
Bauplatz: vorgefertigte Gleisjoche liegen zum Einbau bereit

DSC00014

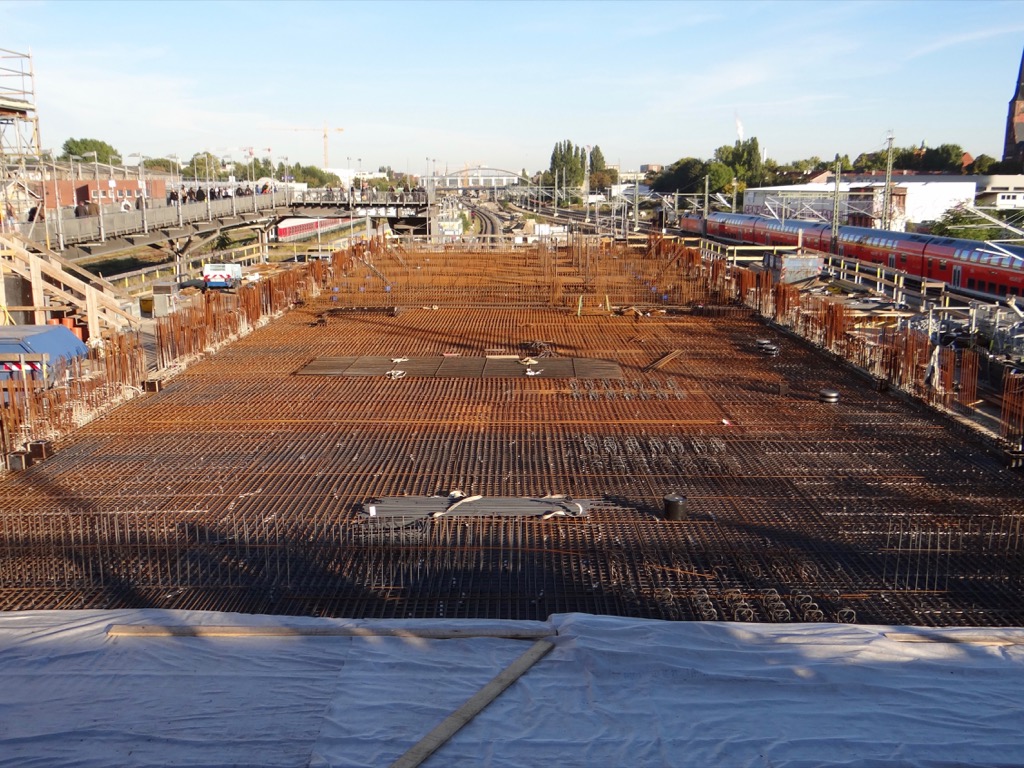

S-Bahnhof Warschauer Straße, der neue Bahnsteig A nimmt weiter Gestalt an

DSC00015
Bewahrungsarbeiten für die Grundplatte: größte Herausforderung ist der Müll der von der Brücke auf die Baustelle geworfen wird

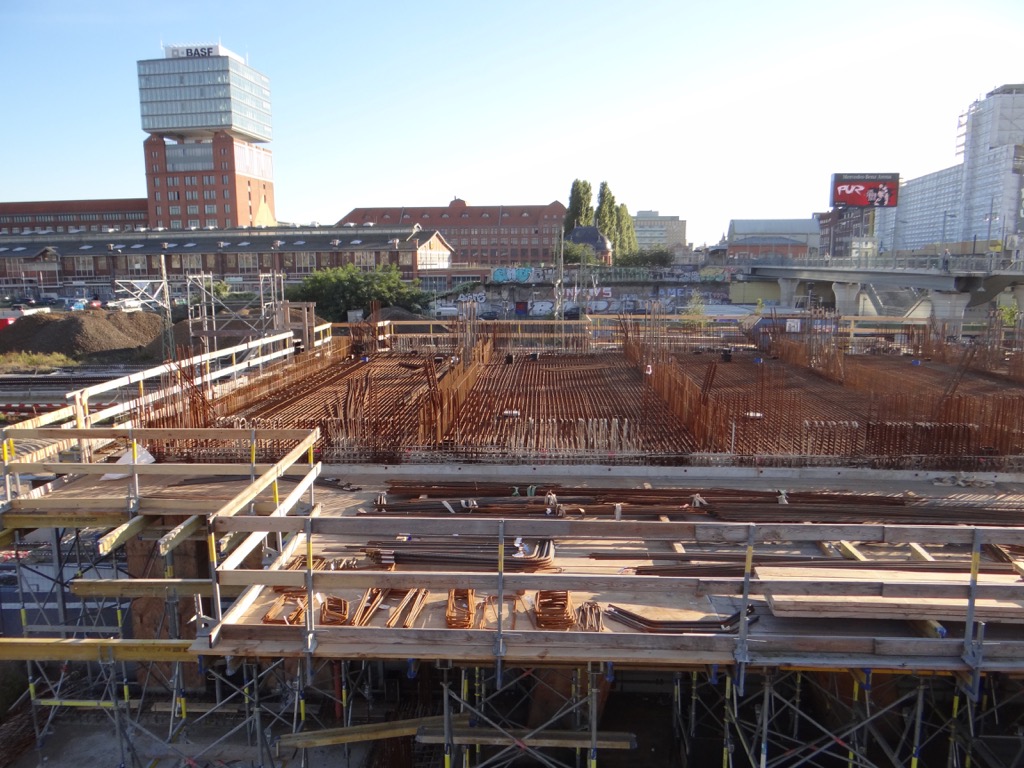

DSC00017

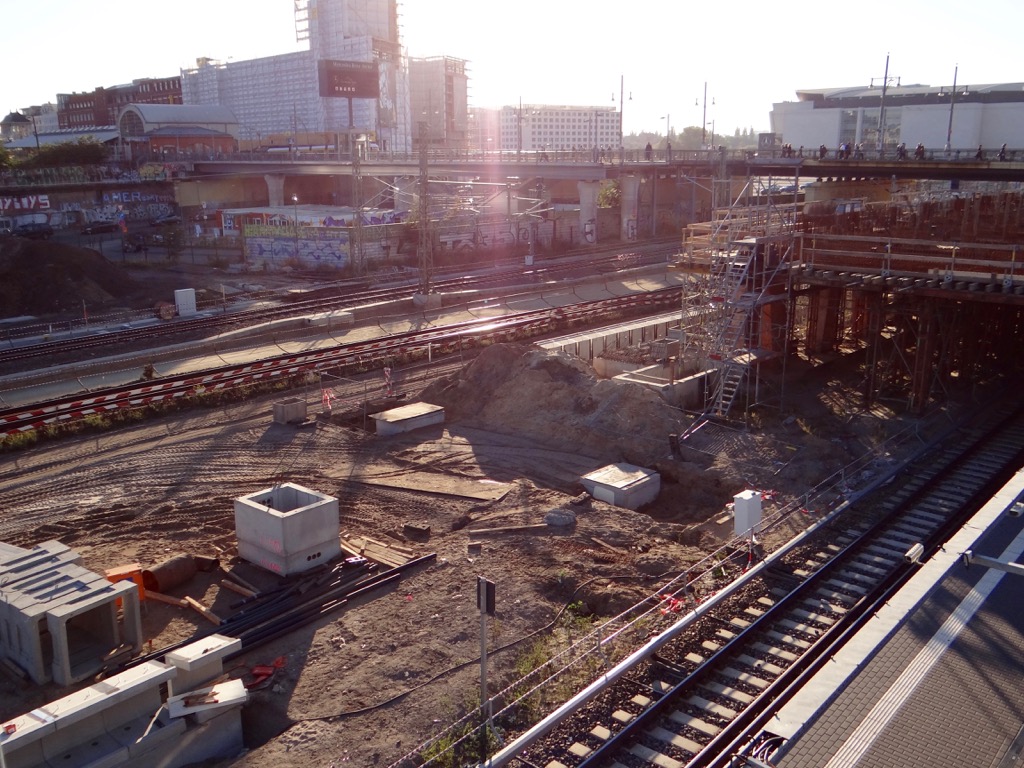

Der östliche Bereich ist bereits fertig und wartet auf die Betonage

DSC00018
Die Tiefbauarbeiten sind abgeschlossen, nun kann weiter am Aufbau der Bahnsteigkanten gearbeitet werden

DSC00019

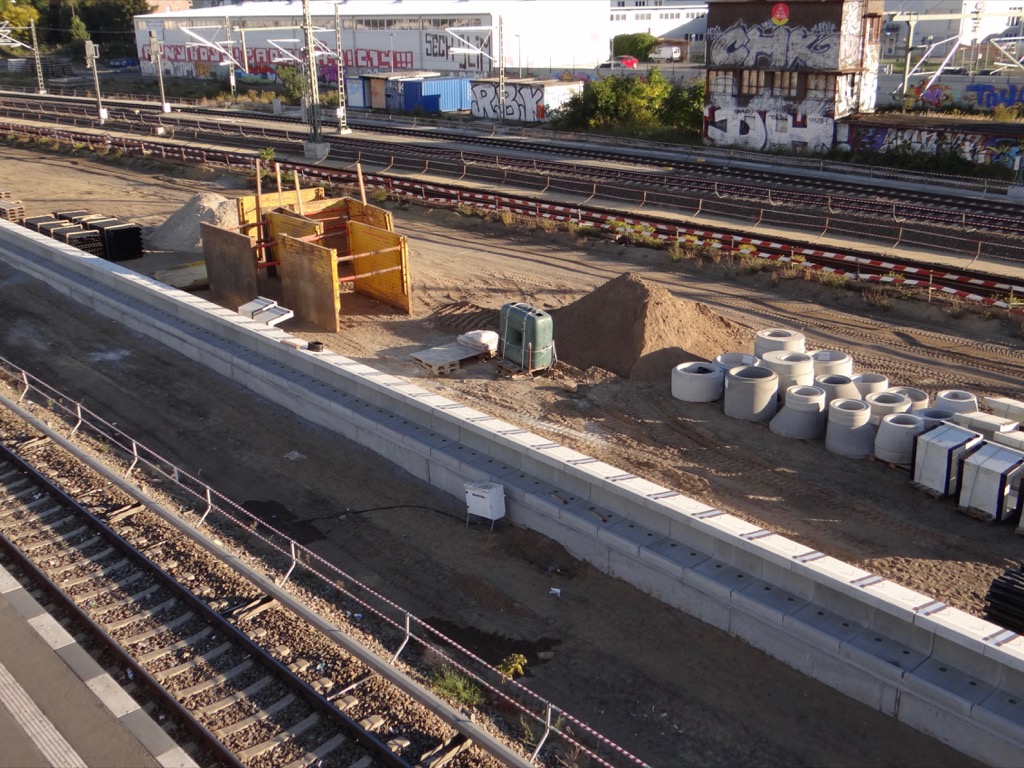

Leerrohre und Abwasserschächte liegen zum Einbau bereit

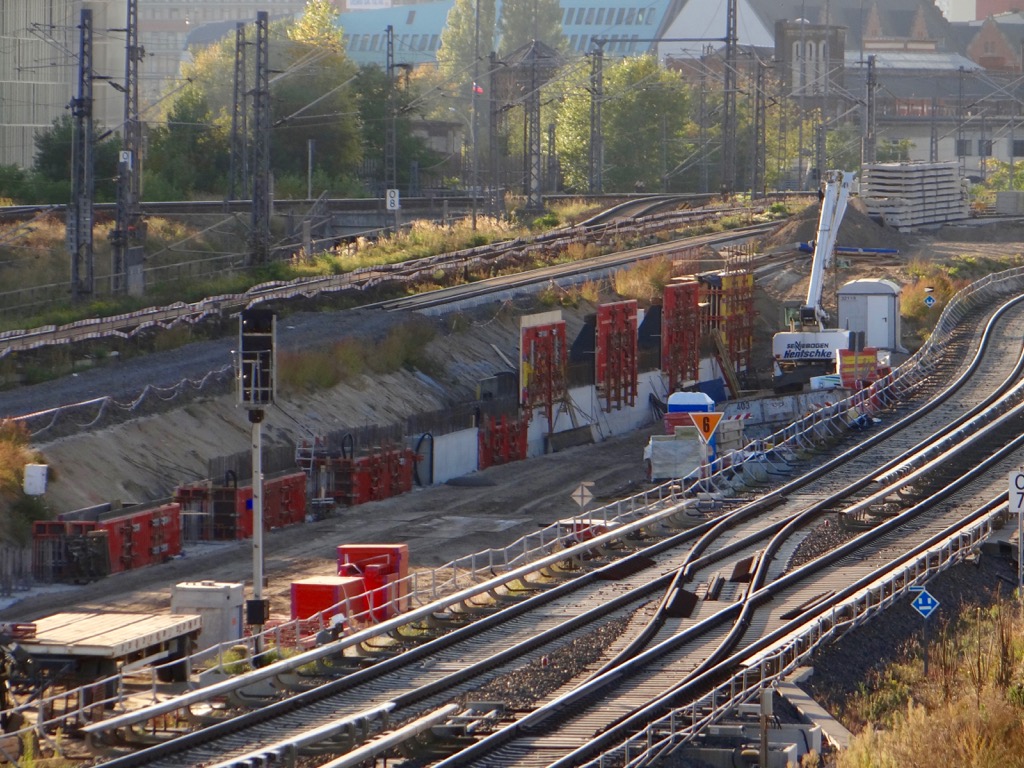

DSC00021
Die neue Stützwand an der Kehranlage Warschauer Straße

DSC00023
Problemstück: zu wenig Abstand zwischen den Gleisen

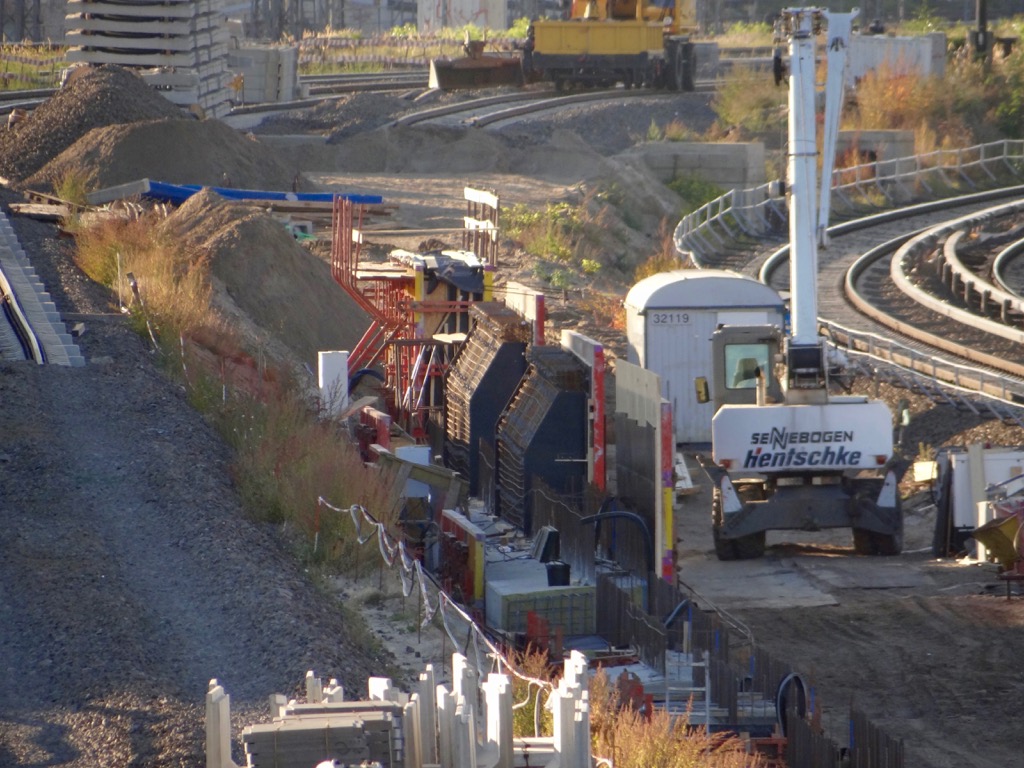

DSC00025

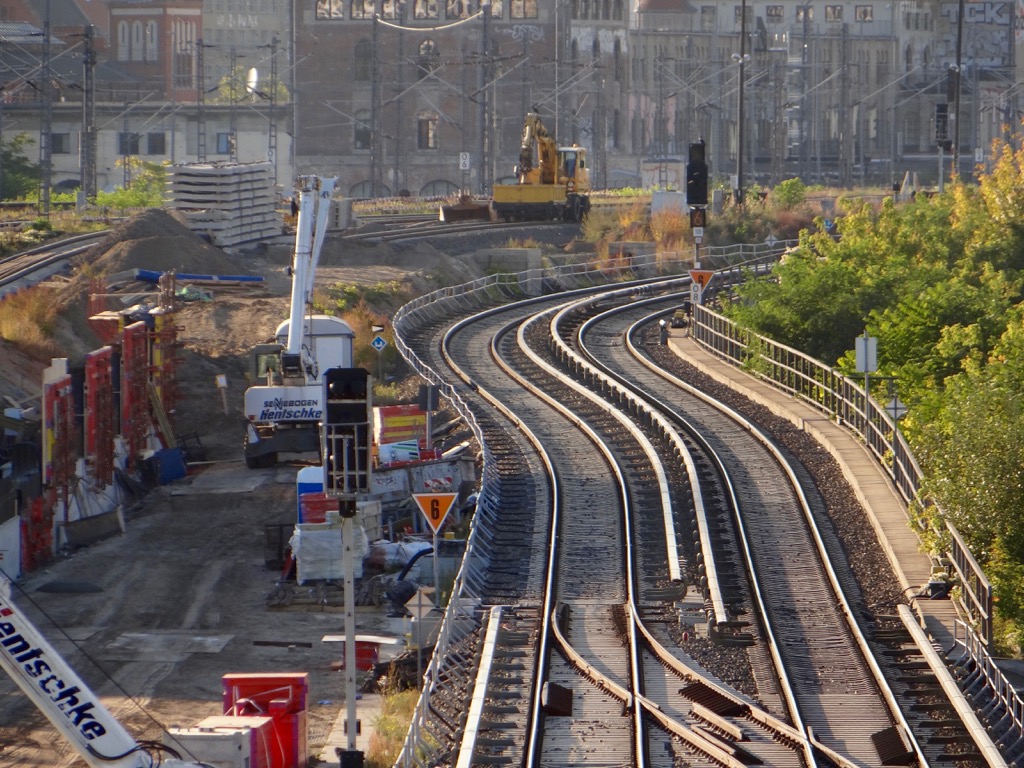

Die ersten Blöcke der Stützwand werden betoniert
